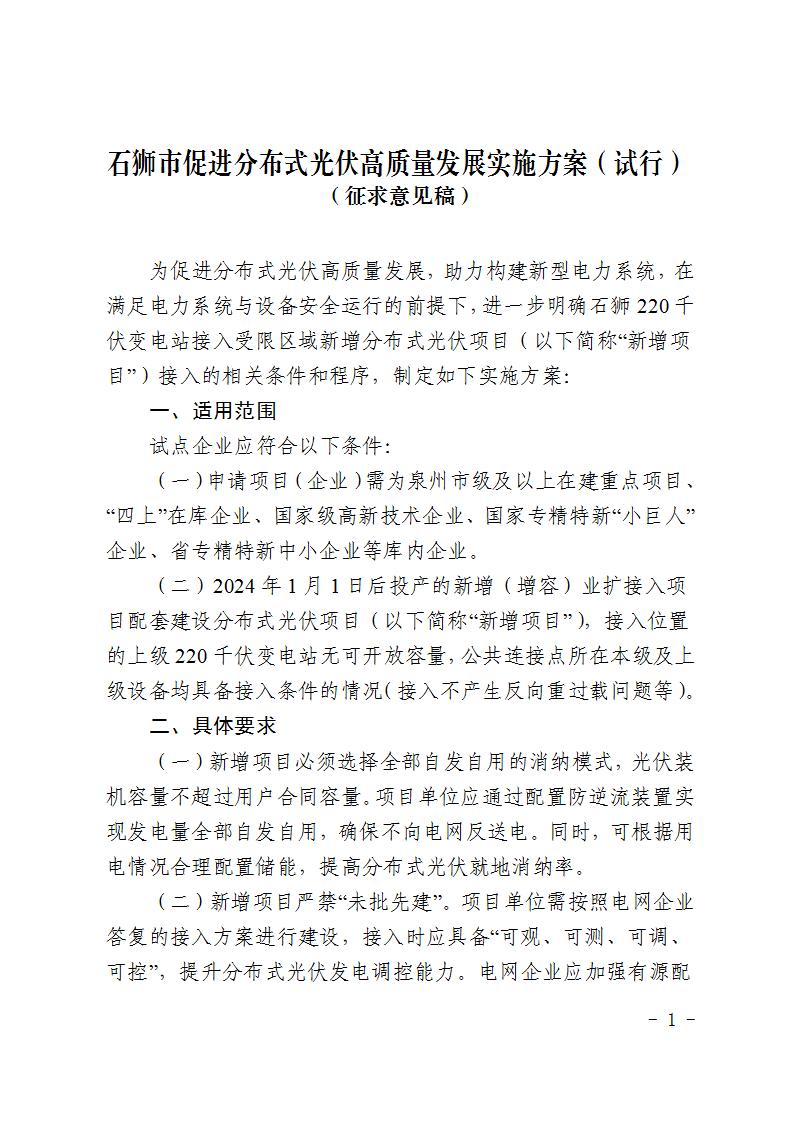

近日,福建泉州石獅市發布《石獅市促進分布式光伏高質量發展實施方案(試行)》。
據悉,方案要求試點企業需為泉州市級及以上在建重點項目、“四上”在庫企業、國家級高新技術企業、國家專精特新“小巨人”企業、省專精特新中小企業等庫內企業。同時2024年1月1日后投產的新增(增容)業擴接入項目配套建設分布式光伏項目,接入位置的上級220千伏變電站無可開放容量,公共連接點所在本級及上級設備均具備接入條件的情況(接入不產生反向重過載問題等)。
同時,方案明確,新增項目必須選擇全部自發自用的消納模式,光伏裝機容量不超過用戶合同容量。項目單位應通過配置防逆流裝置實現發電量全部自發自用,確保不向電網反送電。并且,可根據用電情況合理配置儲能,提高分布式光伏就地消納率。
還明確,新增項目嚴禁“未批先建”。項目單位需按照電網企業答復的接入方案進行建設,接入時應具備“可觀、可測、可調、可控”條件,提升分布式光伏發電調控能力。電網企業應加強有源配電網的規劃、設計、運行方法研究,在接入方案中明確“可觀、可測、可調、可控”的技術要求,建立相應的調度運行機制,合理安排并主動優化電網運行方式。

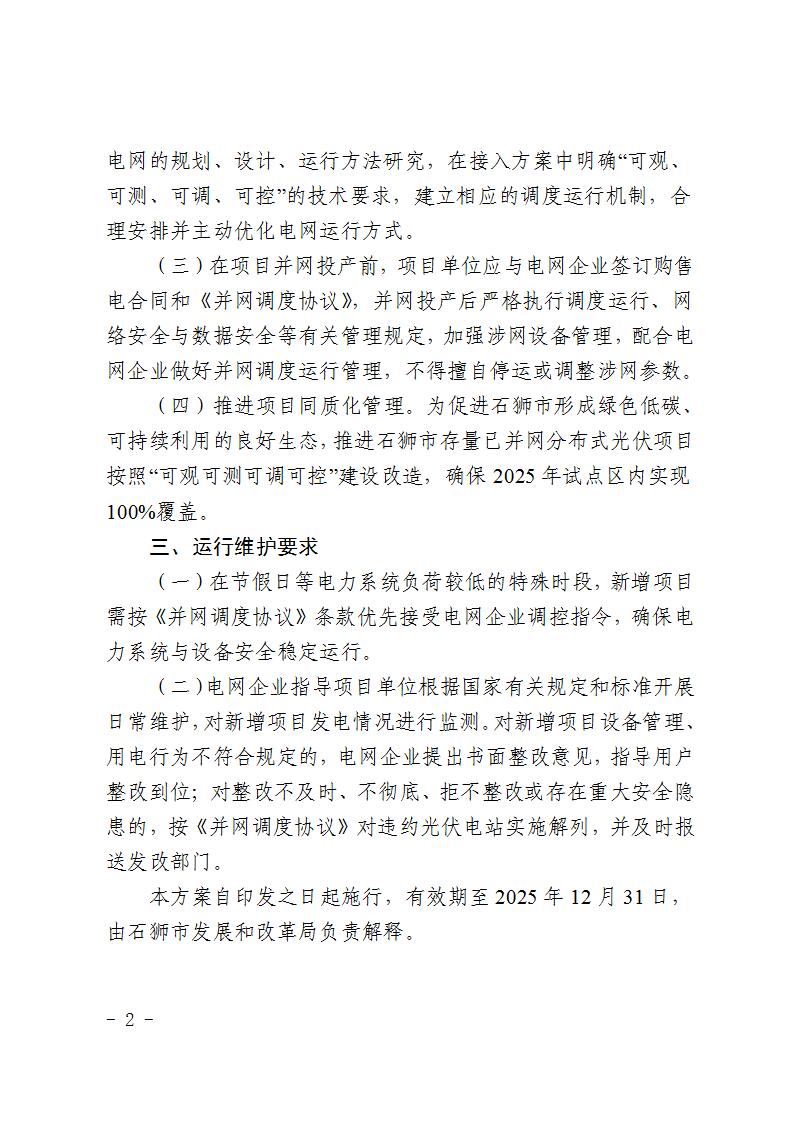

此外,在項目并網投產前,項目單位應與電網企業簽訂購售電合同和《并網調度協議》,并網投產后嚴格執行調度運行、網絡安全與數據安全等有關管理規定,加強涉網設備管理,配合電網企業做好并網調度運行管理,不得擅自停運或調整涉網參數。四是推進項目同質化管理。為促進我市形成綠色低碳、可持續利用的良好生態,推進存量已并網分布式光伏項目按照“可觀、可測、可調、可控”建設改造,確保2025年試點區內實現100%覆蓋。
該方案征求意見稿如下:


上一篇:安徽2024年度風、光項目競配結果公示! 下一篇:《分布式光伏發電開發建設管理辦法》系列解讀
